সবখানেই খোঁড়াখুঁড়ি, চলবে কোথায় পথচারী
দরপত্রের কার্যাদেশ অনুসারে কক্সবাজার শহরের প্রধান সড়ক উন্নয়ন কাজ শেষ হবে ২০২২ সালের ডিসেম্বর মাসে। কিন্তু গত এক বছরে এখনো ড্রেনের কাজই শেষ করতে পারেনি কার্যাদেশ পাওয়া ঠিকাদারি প্রতিষ্ঠান। দীর্ঘ সড়কে একসঙ্গে ড্রেনের কাজ শুরু করলেও হাতেগোনা কয়েকজন শ্রমিক দিয়ে মন্থরগতিতে কাজ চলায় এ পরিস্থিতির সৃষ্টি হয়েছে। খোঁড়া অংশ সংস্কার করার আগে নতুন জায়গায় খুঁড়াখুঁড়ি চলছে প্রতিনিয়ত। ফলে দীর্ঘায়িত হচ্ছে জনদুর্ভোগ, ঘটছে দুর্ঘটনাও। কর্তৃপক্ষের দায়িত্বশীল ভূমিকা না থাকায় ঠিকাদারি প্রতিষ্ঠান লোক দেখানো কাজ করছে বলে অভিযোগ ভুক্তভোগীদের।
তবে প্রকল্প বাস্তবায়নকারী প্রতিষ্ঠান কক্সবাজার উন্নয়ন কর্তৃপক্ষ (কউক) বলছে নির্দিষ্ট সময়ে কাজ শেষ করতে বার বার তাগাদা দেওয়া হচ্ছে ঠিকাদারি প্রতিষ্ঠানকে।
সূত্র মতে, এক সময়ের সড়ক ও জনপথ (সওজ) বিভাগের আওতাধীন থাকা জনগুরুত্বপূর্ণ কক্সবাজার শহরের প্রধান সড়কটি প্রশস্তকরণ প্রকল্প হাতে নেয় ২০১৬ সালে যাত্রা হওয়া কক্সবাজার উন্নয়ন কর্তৃপক্ষ (কউক)। গৃহায়ণ ও গণপূর্ত মন্ত্রণালয়ের অধীনে ‘হলিডে মোড়-বাজারঘাটা-লারপাড়া (বাসস্ট্যান্ড)’ সড়ক প্রশস্তকরণ প্রকল্পে ৪ দশমিক ৬৬ কিলোমিটার সড়কের ব্যয় ধরা হয়েছে একশ ৮২ কোটি ৭২ লাখ ৩৮ হাজার ৩০৮ দশমিক ৭৮৫ টাকা। সড়ক নির্মাণ শেষে সৌন্দর্য্য বর্ধণ প্রকল্পসহ অন্যান্য আনুষাঙ্গিক কাজ সম্পন্ন করতে আরো ৬৬ কোটি ১০ লাখ টাকা বাড়তি বরাদ্দ দেওয়া হয়েছে। সব মিলিয়ে কক্সবাজার শহরের প্রধান সড়কের নতুন অবয়ব দিতে সরকার ব্যয় করছে ২৫৮ কেটি ৮২ লাখ টাকা।

২০১৯ সালের ১৬ জুলাইয়ে প্রকল্পটি একনেকে অনুমোদন পাওয়ার পর দরপত্র আহ্বান করে কউক। দু’ভাগে বিভক্ত প্রকল্পটিতে সর্বনিম্ন দরদাতা হিসেবে কাজ পেয়েছে ন্যাশনাল ডেভেলপমেন্ট ইঞ্জিনিয়ার্স লিমিটেড (এনডিই) এবং তাহের ব্রাদার্স নামে দুটি প্রতিষ্ঠান। এনডিই অনুমতি পেয়েছে ‘হাশেমিয়া মাদ্রাসা হতে হলিডে মোড়’ ২ দশমিক ৪৫ কিলোমিটার কাজের।
কউকের নির্দেশনা অনুযায়ী ২০২২ সালের জুলাই মাসে কাজ বুঝিয়ে দেওয়ার কথা তাদের। আর তাহের ব্রাদার্স পেয়েছে প্রকল্পের ‘হাশেমিয়া মাদ্রাসা হতে বাসস্ট্যান্ড’ ২ দশমিক ২১০ কিলোমিটার সড়কের কাজ। তারাও কাজ বুঝিয়ে দেবে একই সময়ে।

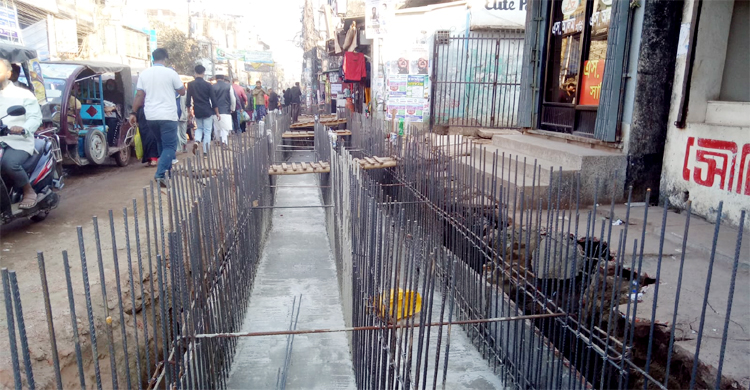

কিন্তু ২০২০ সালের অক্টোবরের শেষ দিকে শুরু হওয়া কাজের ১৫ মাস অতিক্রম হলেও এখনো ড্রেইন তৈরির কাজও সমাপ্ত করতে পারেনি প্রতিষ্ঠান দুটি। উল্টো পরিকল্পনাহীন খোঁড়াখুঁড়ির ফলে শহরের অভ্যন্তরে সড়ক যোগাযোগ ব্যবস্থা ভেঙে পড়েছে। আদালত ও সরকারি দপ্তরবেষ্টিত এলাকা হিসেবে সবচেয়ে কাহিল অবস্থা ‘হাশেমিয়া মাদ্রাসা হতে হলিডে মোড়’ সড়ক এলাকায়। কিছু কিছু স্থানে হাতে গোনা কয়েকজন শ্রমিক দিয়ে ড্রেনের কাজ করা হচ্ছে। কচ্ছপগতির কাজে ভোগান্তি বেড়েছে পৌরবাসী ও জেলা প্রশাসন অফিসে আসা সেবা প্রার্থীদের। ঘটছে দুর্ঘটনাও। সবচেয়ে বেশি ভেগান্তিতে পড়েছেন ব্যবসায়ী, শিক্ষার্থী, রোগী, গর্ভবতীরা।

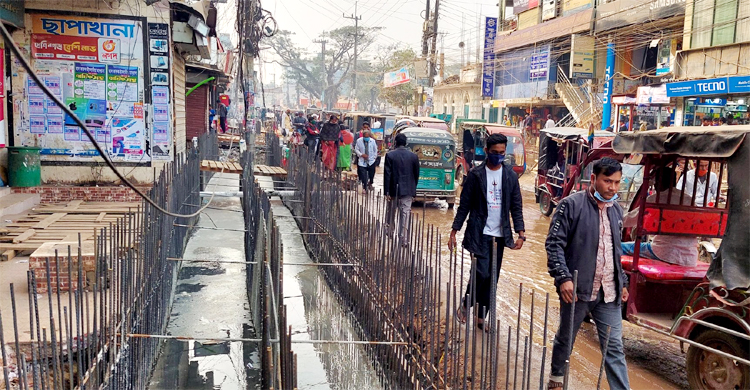

দেখা যায়, প্রায় সব স্থানে ড্রেনের জন্য মাটি খুঁড়ে রেখেছে ঠিকাদারি প্রতিষ্ঠান। নিউ মার্কেটের পর থেকে হলিডে মোড় পর্যন্ত প্রায় এক কিলোমিটারের চেয়ে বেশি এলাকায় খুঁড়ে রাখা ড্রেনের কাজ করছেন নামে মাত্র কয়েকজন শ্রমিক। অনেকাংশে বেঁধে রাখা লোহাগুলো উন্মূখ হয়ে আছে। সপ্তাহ থেকে পক্ষকাল এভাবে পড়ে আছে বলে জানিয়েছে সংশ্লিষ্ট এলাকার ব্যবসায়ী ও পথচারিরা। একারণে সড়কে হাঁটা-চলাও দুরূহ হয়ে পড়ছে। বিকল্প পথ না থাকায় জরুরি প্রয়োজনে সড়কে চলতে গিয়ে দীর্ঘ সময় যানজটে আটকে থাকতে হচ্ছে।

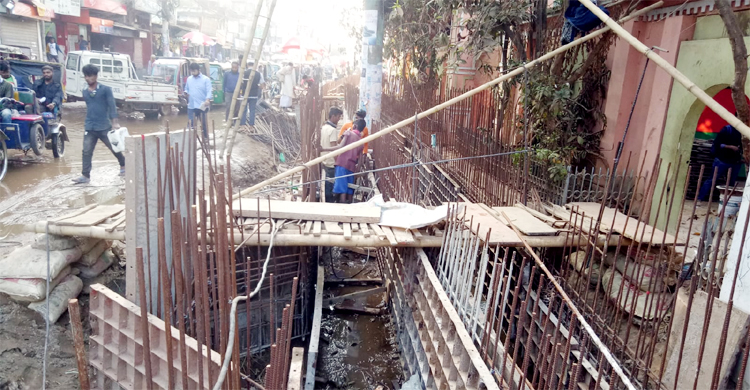

কক্সবাজার প্রধান সড়কের আছাদ কমপ্লেক্সের সত্তাধিকারী খোরশেদ আলম বলেন, ভবনের সামনে খোঁড়া হয়েছে পক্ষকাল আগে। নিচে বেইজটা ঢালাই দেওয়ার সপ্তাহ পর তিনজন শ্রমিক রড বেঁধেছে সারাদিন। এখন সেভাবেই পড়ে আছে চারদিন হলো। কবে পুরো কাজ শেষ হবে বুঝতে পারছি না। অবস্থা দেখে মনে হচ্ছে ঠিকাদারি প্রতিষ্ঠান তামাশা করছে।
শুধু আমার মার্কেটের সামনে নয়, সিংহভাগ এলাকার একই অবস্থা। তাদের দায়সারা মনোভাবের কারণে দুর্ভোগের অন্ত নেই। পর্যাপ্ত শ্রমিক দিয়ে কাজ চালিয়ে নিলে দুঃখ থাকতো না বলেও মন্তব্য করেন তিনি।
টমটম চালক আমান উল্লাহ বলেন, গেল এক বছরে তিনবার গাড়ির স্প্রিং সেট বদলাতে হয়েছে। যানজটে আটকে থাকতে হয় ঘণ্টার পর ঘণ্টা। পেটের দায় না থাকলে ঘর থেকে বের হতাম না। দুঃখের বিষয় হচ্ছে যেভাবে সড়কের কাজ হচ্ছে, তাতে মনে হয় শুধু ড্রেনের কাজ শেষ করতে সময় লাগবে আরো একবছর।
হাসপাতালে সেবা নিতে আসা রুমালিয়ার ছড়ার আরিফা আকতার নামের রোগীর অভিভাবক বলেন, আমার বাসা থেকে হাসপাতালের দূরত্ব ৫০০ গজ। নরমালি হাসপাতালে পৌঁছাতে সময় লাগার কথা ১৫ মিনিট। কিন্তু অসুস্থ বোনকে নিয়ে বাসা থেকে হাসপাতালে পৌঁছাতে সময় লেগেছে প্রায় দেড় ঘণ্টা। এ অবস্থায় সংকটাপন্ন রোগী হলে পথেই মৃত্যু হতো।
এ ভোগান্তির পেছনে পৌরসভা ও কউকের সমন্বয়হীনতাকে দায়ী করেছেন সচেতন মহল। তাদের মতে, যেসময়ে প্রধান সড়কের কাজ শুরু হয়েছে সেই সময়ে শহরের বিভিন্ন উপ-সড়কের কাজও আরম্ভ করে পৌরসভা। একইসঙ্গে প্রধান ও উপসড়ক চলাচল অনুপযোগী হওয়ায় দূর্ভোগ বেড়েছে কয়েকগুণ।

সম্প্রতি কউকের পক্ষ থেকে সংশ্লিষ্ট দপ্তরে পাঠানো এক চিঠিতে পৌর প্রশাসনের অসহযোগিতার কথা উল্লেখ করা হয়েছে।
কক্সবাজার উন্নয়ন কর্তৃপক্ষের সদস্য (প্রকৌশল) ও প্রধান সড়ক প্রসস্থকরণ প্রকল্পের পরিচালক লে. কর্নেল মো. খিজির খান বলেন, কার্যাদেশ অনুসারে কাজ শেষ হতে সময় থাকলেও মানুষের ভোগান্তি দেখে দ্রুত কাজ শেষ করতে বার বার তাগাদা দেওয়া হচ্ছে ঠিকাদারি প্রতিষ্ঠানকে। প্রায় জায়গায় খোঁড়া কাজগুলো দ্রুত সমাপ্ত না করায় অপরিকল্পিত কাজের অভিযোগ প্রায়শই আসছে। কাজ বুঝে না দেওয়া পর্যন্ত এর দায় ঠিকাদারি প্রতিষ্ঠানের।
লে. কর্নেল মো. খিজির খানের অফিসে দেখা হয় ঠিকাদারি প্রতিষ্ঠান ন্যাশনাল ডেভেলপমেন্ট ইঞ্জিনিয়ার্স লিমিটেড (এনডিই)’র প্রজেক্ট কো-অর্ডিনেটর প্রকৌশলী আরিফুর রহমানের সঙ্গে।
কথা হলে, কাজে ধীর গতির বিষয়টি স্বীকার করে তিনি বলেন, সহজভাবে কাজ করতে পর্যাপ্ত সুযোগ না পাওয়ায় আমাদের ব্যয়ভার বেড়ে যাচ্ছে। পাশাপাশি টানা কাজ করায় অনেক শ্রমিকের ডায়রিয়াসহ নানা রোগে আক্রান্ত হওয়ার ঘটনাও আছে।
কিন্তু সবখানে ড্রেইন খুঁড়ে ফেলে রাখলেও পর্যাপ্ত শ্রমিক ব্যবহার না করার বিষয়ে দৃষ্টি আকর্ষণ করা হলে শ্রমিক সংকটের অজুহাত দেখিয়ে সময় মতো কাজ শেষ করার চেষ্টা চলছে উল্লেখ করে চেয়ার ছেড়ে দ্রুত অফিস ত্যাগ করেন তিনি।
